Модернизация ЦОД с ограниченным бюджетом: приоритеты и риски 2026-2027
Дата публикации: 17 Aug 2026

Модернизация ЦОД с ограниченным бюджетом: приоритеты и риски 2026-2027

Иозображение модернизации ЦОДа в помещении

Почему модернизацию ЦОД нужно начинать с приоритетов




Полная замена инженерной инфраструктуры действующего ЦОД требуется далеко не всегда. Если бюджет ограничен, важнее определить, какие изменения необходимы сейчас, что можно выполнить поэтапно, а какие системы допустимо оставить в эксплуатации.



Для российского рынка такая задача актуальна уже сегодня. В исследовании CHINT и Аналитического центра ИКС среди представителей более 50 российских компаний 49% участников назвали проблемой высокую стоимость и сложность обслуживания систем распределения электроэнергии, 47% – трудности модернизации, 41% – дефицит места для нового оборудования. При этом 61% опрошенных планируют менять архитектуру распределения электропитания и столько же – повышать резервирование. Эти показатели относятся к участникам исследования и не должны автоматически переноситься на весь российский рынок.



Финансовые ограничения также влияют на развитие отрасли: в исследовании российского рынка коммерческих ЦОД 2025 года значительная часть планировавшихся запусков была перенесена на 2026–2027 годы, а среди основных причин участники рынка называли недостаток финансирования на фоне высокой капиталоемкости проектов.



Поэтому модернизацию действующего ЦОД стоит начинать не с вопроса «что здесь самое старое?», а с другого:



"Какое вложение сильнее всего снизит риск простоя или снимет критическое ограничение площадки?"






Что модернизировать в первую очередь



Для распределения ограниченного бюджета задачи удобно разделить на четыре группы.



ПриоритетЧто оцениваемПримеры
1. Риск остановкиЧто способно привести к потере критичной нагрузкиЕдиная точка отказа, потеря резервирования, критический дефект
2. Риск длительного восстановленияЧто невозможно быстро вернуть в работуОтсутствие ЗИП, прекращение поддержки, длительный срок поставки компонента
3. Ограничения развитияЧто мешает подключить уже запланированную нагрузкуНедостаток мощности, распределения, охлаждения или места
4. Эксплуатационная эффективностьЧто увеличивает стоимость эксплуатации, но не создает непосредственной угрозы простояНеоптимальные режимы, устаревшие средства управления, повышенные эксплуатационные затраты



Это рабочая классификация для расстановки приоритетов, а не нормативная шкала.



При жестком бюджете сначала целесообразно устранять риски первых двух групп, затем – ограничения подтвержденного развития. Повышение энергоэффективности тоже важно, но оно не должно маскировать нерешенные риски отказа критичной инфраструктуры.

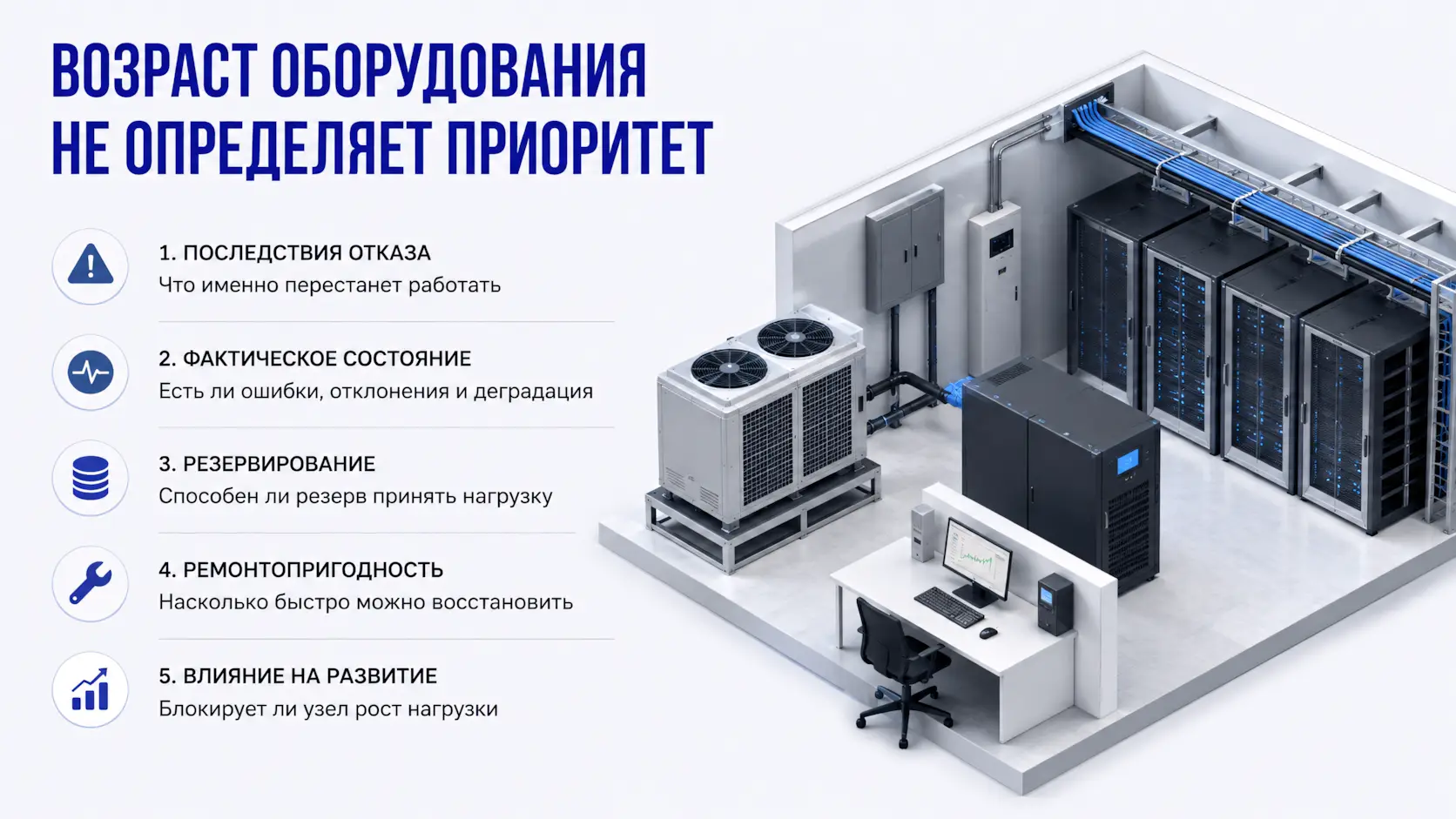

3д изометрия - возраст оборудования не определяет приоритет - последствия отказа, фактическое состояние, резервирование, ремонтопригодность, влияние на развитие






Возраст оборудования не определяет приоритет



Предположим, на площадке есть:



  • старый кондиционер, работающий в резервированной группе;
  • более новый ИБП, у которого после роста нагрузки уже не остается требуемого резерва;
  • исправный критичный контроллер, для которого трудно получить замену;
  • устаревшая система мониторинга, продолжающая выполнять необходимые функции.



Если строить программу только по возрасту, первым под замену попадет кондиционер. Но для надежности объекта более важными могут оказаться ИБП и контроллер.



Поэтому каждый критичный узел стоит оценивать минимум по пяти критериям:



  1. Последствия отказа – что именно перестанет работать.
  2. Фактическое состояние – есть ли повторяющиеся ошибки, отклонения и признаки деградации.
  3. Резервирование – способен ли резерв принять сегодняшнюю нагрузку.
  4. Ремонтопригодность – насколько быстро можно восстановить систему.
  5. Влияние на развитие – блокирует ли узел утвержденное увеличение нагрузки.



Таким образом, старое оборудование и критичный технический риск – не одно и то же.



Проверять нужно реальное резервирование



Проектная схема могла предусматривать резерв, который со временем фактически исчез.



Например, четыре агрегата охлаждения изначально работали так, что для расчетной нагрузки требовались три, а четвертый оставался резервным. После увеличения ИТ-нагрузки для нормальной работы стали необходимы почти все четыре агрегата.



Физически система не изменилась, но прежнего запаса уже нет.



Такая ситуация возможна не только с охлаждением, но и с ИБП, генераторами, трансформаторами, насосами и распределением питания.



Поэтому при обследовании важно проверять не просто наличие резервного оборудования, а способность оставшейся инфраструктуры поддерживать требуемую нагрузку при отказе или выводе предусмотренного резервом элемента.



Именно потеря функционального резерва может оказаться более важной причиной модернизации, чем возраст оборудования.



Ремонтопригодность – отдельный фактор риска



Исправное сегодня оборудование может оказаться проблемным после первого серьезного отказа.



Перед решением о его сохранении необходимо выяснить:



  • есть ли доступные запасные части;
  • можно ли отремонтировать оборудование на объекте или в приемлемые сроки;
  • существует ли совместимая замена;
  • есть ли собственный или доступный ЗИП;
  • зависит ли восстановление от уникального ПО, контроллера или специализированного сервиса.



Изменившиеся цепочки поставок уже заставили российские проекты учитывать универсальность решений и уменьшать жесткую зависимость от отдельных производителей. В отраслевой аналитике также отмечалось увеличение сроков ожидания части оборудования после смены поставщиков и логистических схем.



Но отсюда не следует, что все зарубежное или снятое с официальной поддержки оборудование нужно немедленно менять.



Приоритет замены становится высоким, когда одновременно совпадают несколько условий:



критичный узел + нет полноценного резерва + сложно получить ЗИП + восстановление нельзя гарантировать в приемлемый срок.






Как сократить бюджет без увеличения риска



Главный резерв экономии при модернизации – не покупка максимально дешевого оборудования, а сохранение той части инфраструктуры, которая еще соответствует задаче.



Рациональное решениеРискованная экономия
Сохранить исправную систему после проверки состояния и нагрузкиОставить её только потому, что она пока работает
Модернизировать ограничивающий участокМенять всё оборудование подсистемы без необходимости
Разбить проект на законченные очередиОставить между этапами ненадёжную временную конфигурацию
Сформировать ЗИП для действительно критичных компонентовРассчитывать получить редкую деталь только после аварии
Предусмотреть возможность дальнейшего расширенияСразу закупать максимальную гипотетическую мощность
Использовать существующие трассы и элементы, если они подходятСохранять их без проверки состояния и расчётных параметров






Не обязательно модернизировать весь машинный зал



Если новая нагрузка требуется только в одной части ЦОД, сначала нужно определить, можно ли усилить конкретную зону.



Например, ограничением могут быть:



  • локальная мощность распределения;
  • количество доступных подключений;
  • возможности охлаждения конкретного ряда;
  • свободное пространство под инженерное оборудование.



В этом случае точечная модернизация может оказаться экономичнее полной перестройки объекта.



Но локальное решение оправдано только тогда, когда соседние инженерные системы способны принять изменение. ЦОД – взаимосвязанный комплекс: дополнительная электрическая мощность неизбежно влияет на распределение, тепловыделение, охлаждение и режимы резервирования.






ЗИП вместо преждевременной замены



Иногда главным риском является не состояние всей установки, а отсутствие одного критичного компонента.



Если оборудование исправно, соответствует нагрузке и имеет приемлемый остаточный ресурс, формирование ЗИП может оказаться рациональнее полной замены.



При этом имеет смысл учитывать:



  • последствия отказа детали;
  • наличие резервного пути;
  • реальный срок поставки;
  • историю отказов;
  • возможность использовать одну запасную позицию для нескольких однотипных устройств.



ЗИП должен закрывать конкретный риск восстановления, а не превращаться в склад оборудования «на всякий случай».






Не путать экономию с отсрочкой расходов



Сокращение текущего CAPEX само по себе еще не означает снижение стоимости модернизации.



Предположим, уже известно, что через два года планируется увеличение нагрузки, а выбранное сейчас оборудование этот рост не поддерживает. Более дешевый вариант позволит сократить текущую смету, но затем потребуется повторно проектировать, закупать оборудование, выполнять монтаж и переключения.



Это не экономия, а перенос части расходов на следующий этап.



Для значимых решений поэтому имеет смысл сравнивать не только цену закупки, но и:



  • срок использования решения;
  • стоимость следующего расширения;
  • необходимость повторных работ;
  • эксплуатационные затраты;
  • возможность сохранить оборудование на следующем этапе.



ГОСТ Р 70627-2023 действует с 1 марта 2023 года и устанавливает требования к составу и содержанию технической концепции инженерной инфраструктуры ЦОД. Сам подход технической концепции предполагает обоснование выбранного решения, а не только формирование перечня оборудования.

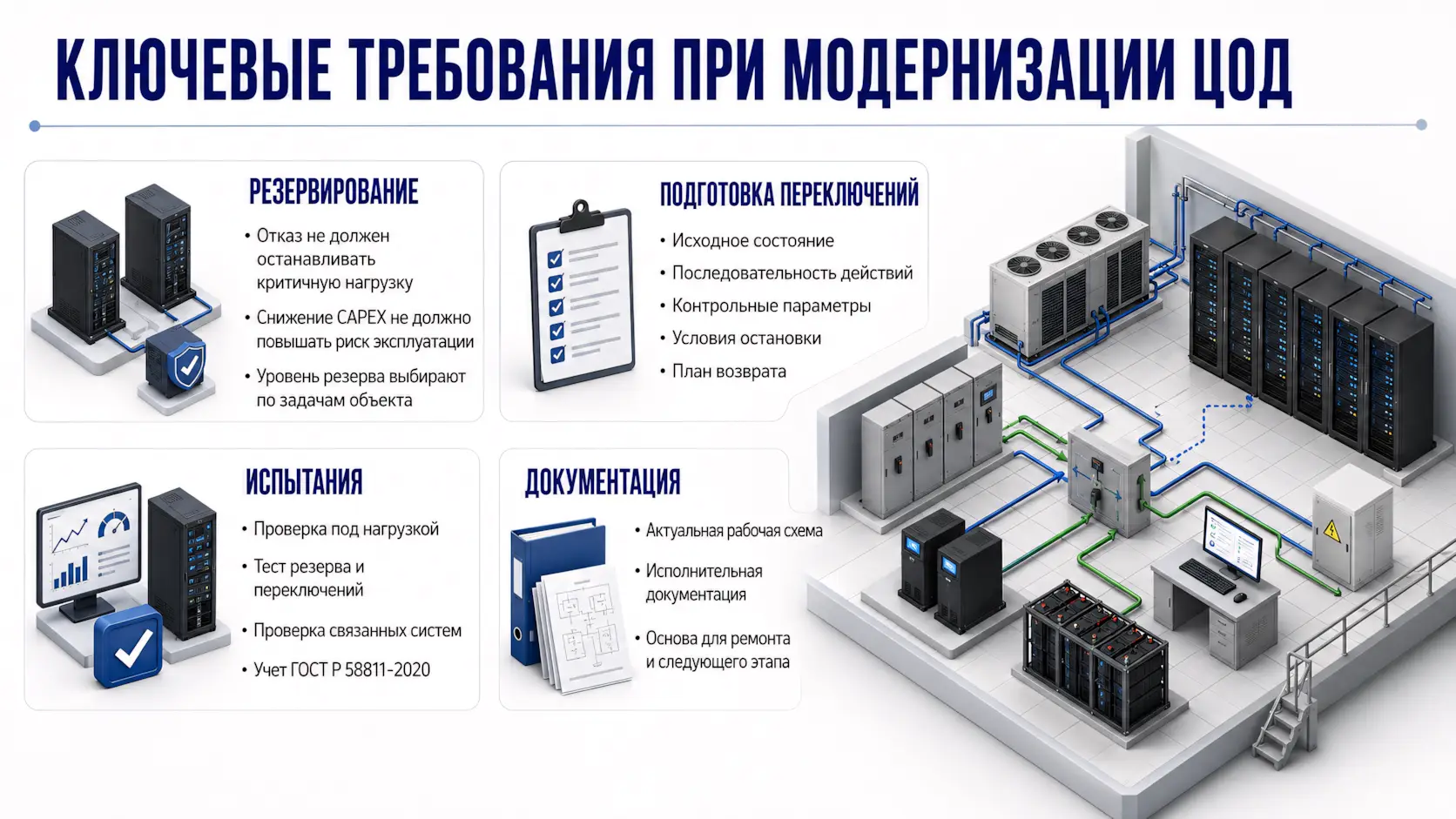

Ключевые требования при модернизации ЦОД






На чем экономить нельзя


Резервирование

Если отказ элемента приводит к остановке критичной нагрузки, исключение резерва ради сокращения сметы просто переносит финансовый риск из CAPEX в эксплуатацию.



При этом резервирование должно соответствовать реальным требованиям конкретного объекта – максимальный уровень не является самоцелью.



✔ Подготовка переключений

Для работающего ЦОД важен не только результат модернизации, но и переход от существующей схемы к новой.



До критичных переключений должны быть определены:



  • исходное состояние;
  • последовательность действий;
  • контрольные параметры;
  • условия прекращения операции;
  • порядок возврата к исходной конфигурации.


Испытания

После модернизации нужно проверить не только включение нового оборудования, но и режимы, ради которых оно устанавливалось: работу под нагрузкой, резервирование, переключения и взаимодействие связанных систем.



ГОСТ Р 58811-2020 распространяется на инженерную инфраструктуру ЦОД в России и устанавливает стадии ее создания, этапы внутри стадий и содержание выполняемых работ.



Документация

Если фактическая конфигурация ЦОД отличается от схем, следующий ремонт или этап модернизации начинается с недостоверных исходных данных.



Поэтому актуальная рабочая и исполнительная документация – не формальность, а часть ремонтопригодности объекта.






Когда точечная модернизация перестает быть выгодной



Локальный подход работает, пока изменения можно разделить на относительно независимые задачи.



Например:



нужно добавить ИТ-мощность → требуется усилить ИБП → существующее распределение не рассчитано на новую нагрузку → увеличивается тепловыделение → нужно менять охлаждение → для инженерного оборудования не хватает места.



В такой ситуации набор небольших проектов фактически превращается в комплексную реконструкцию.



СитуацияВозможный масштаб работ
Ограничивает отдельный компонентРемонт или локальная модернизация
Ограничивает одна подсистемаМодернизация подсистемы
Несколько инженерных систем требуют взаимосвязанных измененийКомплексная реконструкция
Ограничения самой площадки остаются после модернизацииСравнение реконструкции с альтернативным вариантом



Если изменения одновременно затрагивают электроснабжение, распределение мощности, охлаждение, автоматику и размещение оборудования, отдельные локальные работы уже целесообразно рассматривать как комплексную модернизацию и реконструкцию действующего ЦОД.



Универсального процента стоимости, после которого модернизация автоматически становится невыгодной, нет. Решение зависит от состояния объекта, требуемой мощности, взаимосвязи систем и того, насколько долго новая конфигурация сможет использоваться без следующей крупной переделки.






Что проверить перед утверждением бюджета



Перед формированием программы модернизации достаточно получить ответы на восемь ключевых вопросов:



  1. Какие узлы могут привести к остановке критичной нагрузки?
  2. Сохранилось ли резервирование при фактической нагрузке?
  3. Какие повторяющиеся дефекты уже выявлены?
  4. Какие критичные системы сложно быстро восстановить?
  5. Для какого оборудования отсутствует необходимый ЗИП?
  6. Какие узлы ограничивают утвержденное развитие?
  7. Какую часть существующей инфраструктуры можно безопасно сохранить?
  8. Можно ли разделить работы на законченные этапы без последующей переделки?



Если на эти вопросы нет достоверных ответов, сокращать смету преждевременно. Сначала нужно установить фактическое состояние и зависимости инженерных систем.






Главное



Модернизация ЦОД с ограниченным бюджетом – это не полная реконструкция, из которой просто убрали самые дорогие позиции.



Задача состоит в другом – получить максимальное снижение технического риска при доступном объеме инвестиций.



Оптимальная последовательность:



  • устранить критичные точки отказа;
  • восстановить необходимое резервирование;
  • обеспечить ремонтопригодность;
  • сохранить исправную инфраструктуру, которая не создает ограничений;
  • снять узкие места подтвержденного роста;
  • затем инвестировать в повышение эксплуатационной эффективности.



Если же изменения питания, распределения, охлаждения, автоматики и размещения начинают зависеть друг от друга, точечную модернизацию уже нужно сравнивать с комплексной реконструкцией действующего ЦОД.






Часто задаваемые вопросы



Что модернизировать в ЦОД в первую очередь?
То, отказ чего создает наибольший риск для критичной нагрузки: единые точки отказа, потерянное резервирование, выявленные критические дефекты и трудно восстанавливаемые узлы.



Можно ли оставить старое оборудование?
Да, если его техническое состояние подтверждено, необходимый резерв сохраняется, ремонт возможен, а оборудование не ограничивает текущую и утвержденную будущую нагрузку.



Нужно ли менять оборудование после прекращения поддержки производителя?
Не автоматически. Нужно оценивать критичность, наличие резерва, ЗИП, ремонтопригодность и последствия возможного отказа.



Можно ли модернизировать ЦОД поэтапно?
Да, если каждый этап заканчивается полноценным работоспособным состоянием и последующие работы не требуют переделывать уже выполненные решения.



На чем нельзя экономить при модернизации?
На мероприятиях, от которых непосредственно зависит надежность результата: необходимом резервировании, подготовке критичных переключений, испытаниях и актуальной документации.






Источники и нормативная база



  • ГОСТ Р 58811-2020 «Центры обработки данных. Инженерная инфраструктура. Стадии создания» – действующий национальный стандарт, введен 1 августа 2020 года.
  • ГОСТ Р 70627-2023 «Центры обработки данных. Инженерная инфраструктура. Документация. Техническая концепция. Требования к составу и содержанию» – действует с 1 марта 2023 года.
  • Исследование CHINT и Аналитического центра ИКС, 2026 – опрос представителей более 50 российских компаний по состоянию и развитию систем электропитания ЦОД.
  • «Российский рынок коммерческих ЦОД 2025» – исследование проведено в июле–сентябре 2025 года; использованы данные о сроках ввода площадок, финансировании и изменении цепочек поставок оборудования.
