Российский ИИ упирается не в чипы, а в розетку
Дата публикации: 01 Jul 2026

Российский ИИ упирается не в чипы, а в розетку

Российский ИИ упирается не в чипы, а в розетку

Почему электрическая мощность стала одним из ключевых ограничений для дата-центров под ИИ и как это учитывать на этапе проекта.



Пока все спорят, где взять GPU под искусственный интеллект, обнаруживается еще один потолок – электрическая мощность. Дата-центр под ИИ можно спроектировать, купить под него ускорители, собрать команду. Но если к площадке нельзя подвести нужные мегаватты, проект рискует столкнуться с задержками, перерасходом бюджета или необходимостью менять площадку.



И в 2026 году это перестало быть теорией: в крупных городах России подключить новый энергоемкий объект становится все труднее. Разберем, почему энергетика стала одним из ключевых проектных ограничений для ИИ-инфраструктуры, насколько все серьезно и как эту задачу решают на этапе проектирования.



Почему электрическая мощность стала одним из ключевых ограничений для дата-центров под ИИ





💡 Коротко: в чем суть проблемы



Дата-центры под ИИ потребляют в разы больше энергии, чем обычные: стойка с GPU-ускорителями – это 30-100 кВт и выше против 5-15 кВт у стандартной. Ввод новых сетевых мощностей идет медленно, а в популярных локациях свободная мощность стала ограниченным ресурсом. В итоге спрос на ИИ-вычисления растет быстрее, чем физическая возможность их запитать.



Проблема решаема, но не «оборудованием», а грамотным проектом. Ключевые решения – выбор площадки по энергии, автономная или гибридная генерация, модульный ввод – закладываются в самом начале, на этапе выбора площадки и энергоаудита. Именно поэтому энергетику прорабатывают до того, как выбраны серверы и архитектура.






Масштаб проблемы



Несколько тенденций, которые отрасль сегодня отмечает достаточно единодушно.



Плотность нагрузки выросла на порядок. Классический серверный зал проектировался под стойку на 5-15 кВт. Отдельные высокоплотные GPU-конфигурации нового поколения потребляют уже около 100 кВт на стойку и выше – это уровень небольшой электроподстанции в одном шкафу. И это не предел: по прогнозам отрасли, в перспективе появятся конфигурации с еще большей нагрузкой.



Ввод мощностей замедлился. По оценкам участников рынка, ввод новых коммерческих стойко-мест в России в 2025 году замедлился по сравнению с ожиданиями рынка. Совокупная мощность всей действующей инфраструктуры дата-центров страны исчисляется единицами гигаватт – и это немного на фоне спроса, который создает ИИ.



Мегаполисы близки к пределу. По сообщениям отраслевых СМИ и участников рынка, в Москве и части Московского региона подключение новых энергоемких ЦОД осложнилось из-за дефицита свободной сетевой мощности: доступные ресурсы уже используются или зарезервированы под крупные проекты. Поэтому перед выбором площадки важно проверять не только заявленный лимит, но и реальную возможность технологического присоединения.



Очередь измеряется годами. Технологическое присоединение в дефицитных зонах может растягиваться на год-два, а полный цикл запуска объекта в такой локации – доходить до нескольких лет. Для технологии, где поколения ускорителей сменяются каждые 1-2 года, это критично: пока строишь, железо устаревает.

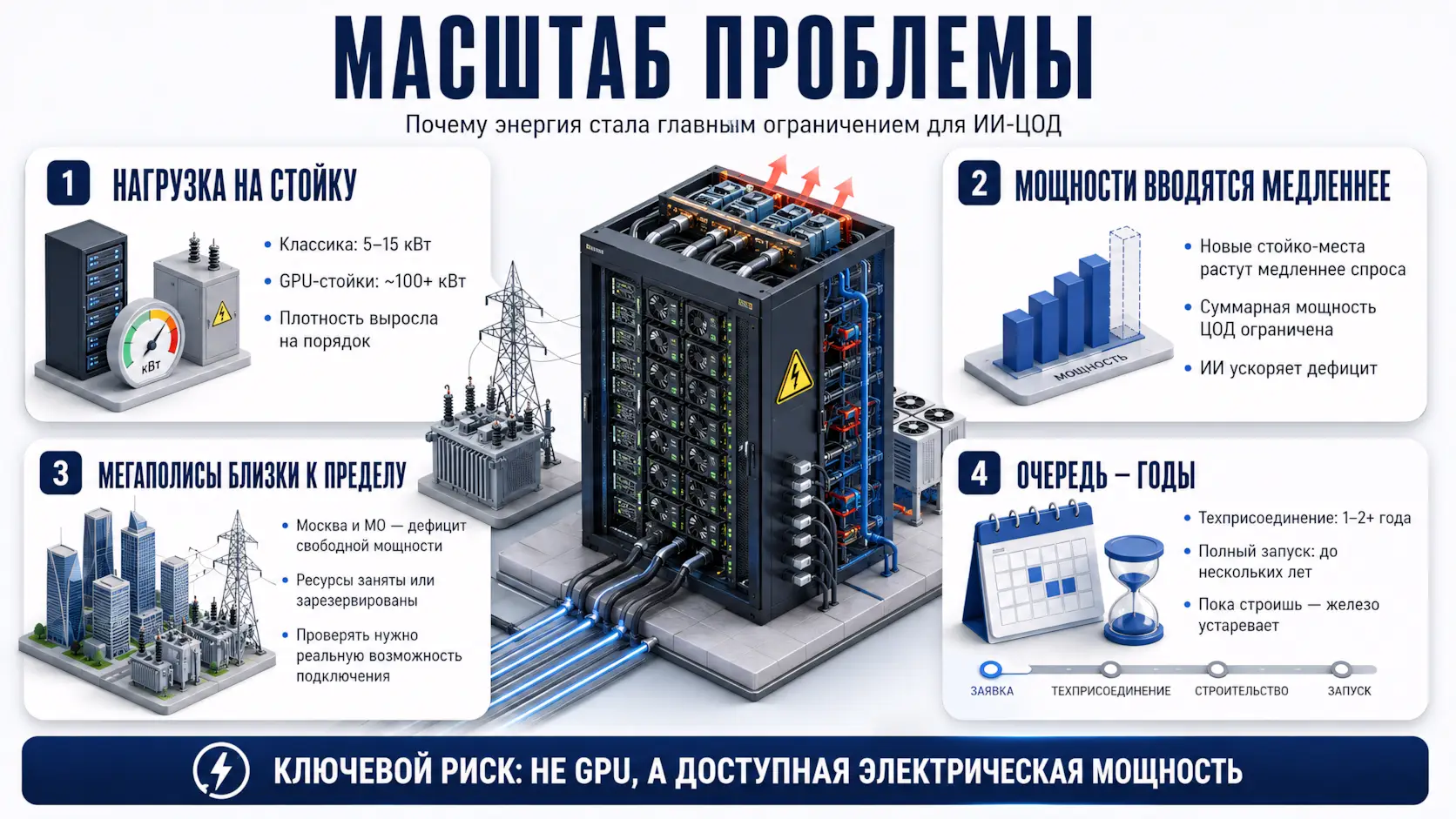

Масштаб проблемы строительства ЦОД






Обычный ЦОД и ЦОД под ИИ: в чем разница



Нагляднее всего разрыв виден при прямом сравнении обычной ИТ-нагрузки и нагрузки под ИИ.



ПараметрОбычный корпоративный ЦОДЦОД под ИИ
Мощность на стойку5-15 кВт30-100 кВт и выше
Профиль потребленияРовный, предсказуемыйСкачкообразный, с пиками при обучении
ОхлаждениеВоздушноеЖидкостное (выше ~20 кВт воздух не справляется)
Требования к энергоподключениюУмеренные, чаще решаемы на местеВысокие, часто упираются в лимиты сети
Роль выбора площадкиОдин из факторовСущественно возрастает из-за требований к энергии



Разница не только количественная: под ИИ энергетика из фоновой инженерной задачи становится одним из определяющих условий, от которых зависят сроки и место реализации проекта. → Подробнее о проектировании и строительстве ЦОД





Почему это бьет именно по ИИ, а не по ИТ вообще



У обычной корпоративной ИТ-нагрузки потребление ровное и предсказуемое. У ИИ – нет. Обучение больших моделей дает резкие скачки потребления при синхронизации вычислений между ускорителями, а пиковые нагрузки заметно превышают средние. Это другой профиль нагрузки, под который нужны другие мощности, другое резервирование и другое охлаждение.



И здесь энергия сцепляется со второй проблемой – теплом. Все, что потреблено, превращается в тепло, которое надо отвести. Выше примерно 20 кВт на стойку обычное воздушное охлаждение перестает справляться физически, и приходится переходить на жидкостное – а это дополнительная энергия, оборудование и сложность. Одно тянет за собой другое, и просчитать всю цепочку целиком можно только на этапе проектирования.






Почему это важно: контроль над инфраструктурой



Тема выходит за пределы инженерии. В стране формируется собственная экосистема ИИ – большие языковые модели, локализация данных, снижение зависимости от внешней инфраструктуры. Для локального развития ИИ-сервисов, работы с чувствительными данными и большего контроля над инфраструктурой компаниям нужны собственные или контролируемые вычислительные мощности.



А любые вычислительные мощности невозможны без энергии – и в этой цепочке энергообеспечение оказывается одним из наиболее уязвимых звеньев. Поставку оборудования можно планировать через доступные и правомерные каналы, специалистов – привлечь, а электрическая мощность всегда привязана к конкретной площадке на карте.



Вопрос энергообеспечения ИИ-инфраструктуры отрасль и профильные ведомства признают одним из ключевых, и над ним уже работают – от планов синхронизации развития энергетики с цифровой инфраструктурой до вывода новых объектов в энергоизбыточные регионы. Но пока эти механизмы разворачиваются, для конкретного проекта энергетика остается ограничением, которое влияет на то, где и в какие сроки объект можно построить.






Как эту задачу решают на практике



Проблема решается, если учитывать энергетику на старте проекта, а не после выбора площадки. Решения складываются в четыре направления, и все они закладываются на этапе проектирования.

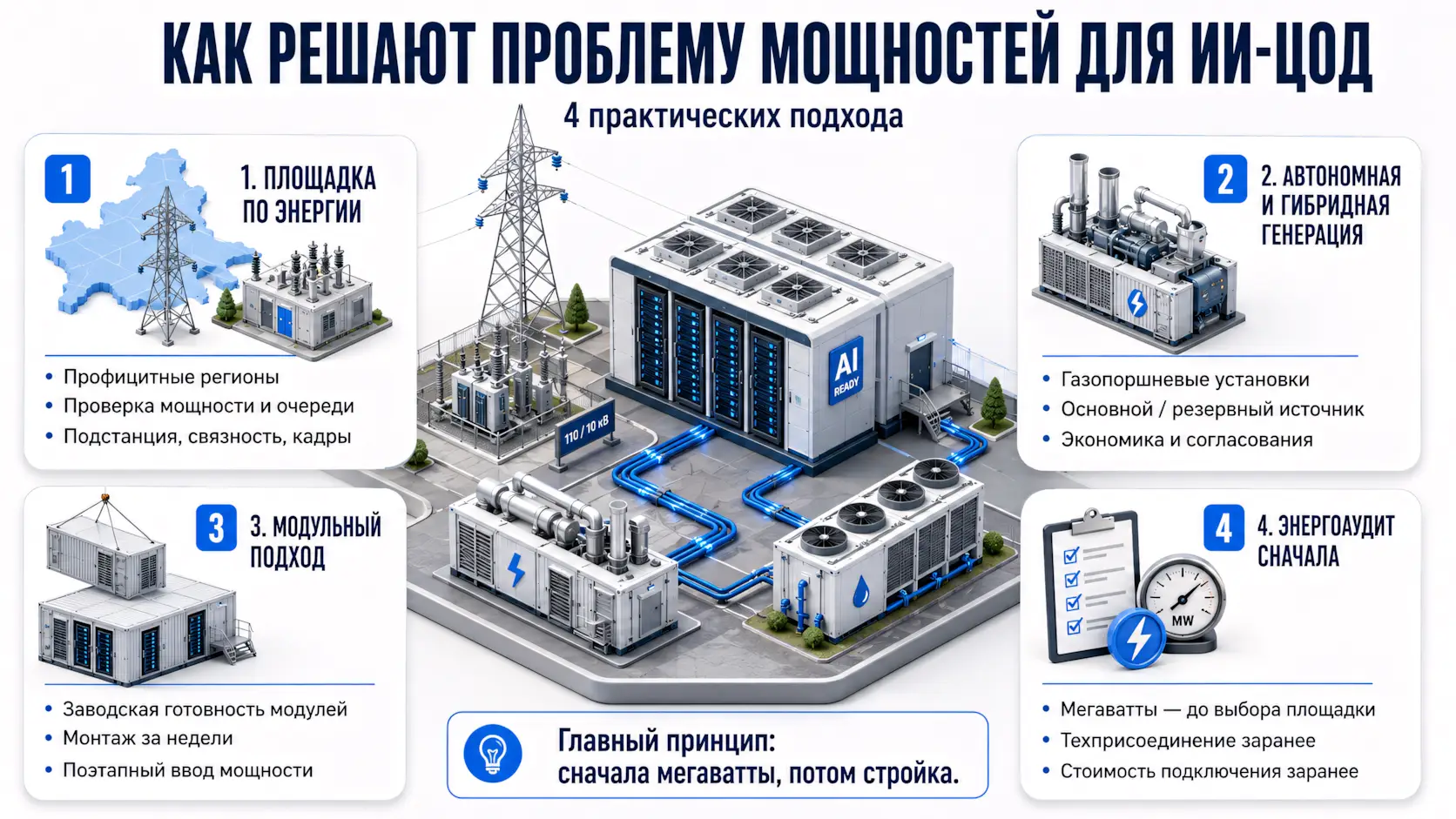

Как решают проблему мощностей для ИИ-ЦОД



1. Выбор площадки по энергии, а не по удобству



Мощность есть там, где ее меньше потребляют: энергоизбыточные регионы Северо-Запада, Поволжья, Урала и Сибири. В профицитном регионе объект часто удается запустить существенно быстрее, чем в дефицитной зоне мегаполиса.



Но выбор площадки под ИИ – это уже не «найти помещение поближе». Это инженерная задача: проверить реальную доступную мощность, очередь на присоединение у сетевой организации, наличие резерва на ближайшей подстанции, связанность, логистику и доступность кадров. Ошибка на этом этапе обходится дорого, потому что обнаруживается уже в ходе стройки, когда изменить площадку сложно.



2. Автономная и гибридная генерация



Если сети не дают мощности или подключение экономически невыгодно, рассматривают собственную или гибридную генерацию – например, газопоршневые установки как основной, резервный или комбинированный источник.



Такой вариант требует отдельного технико-экономического расчета, проверки топливной инфраструктуры, требований к размещению, эксплуатации и согласованиям. Отрасль ожидает, что доля дата-центров с собственной или гибридной генерацией будет расти: еще недавно это была экзотика, сейчас – рабочий сценарий, который просчитывают по экономике на этапе аудита. Где-то он дешевле многолетнего ожидания подключения, где-то нет.



3. Модульный подход вместо долгой стройки



Классическая последовательность «сначала проектируем, потом закупаем, потом строим» под ИИ работает плохо – за два-три года стройки железо успевает смениться на новое поколение.



Отсюда рост модульных и контейнерных решений: инженерные модули с уже смонтированными системами питания и охлаждения собираются на заводе и монтируются за недели, а мощности вводятся поэтапно. Это снижает и зависимость от одной конфигурации ускорителей, и общий срок запуска.



4. Энергоаудит раньше всего остального



Главный практический принцип: под ИИ-объект вопрос «где взять мегаватты» прорабатывают в первую очередь, наряду с выбором оборудования и архитектуры. Реальную доступную мощность, очередь на присоединение и его ориентировочную стоимость проверяют до того, как принято решение о месте.



Затраты на технологическое присоединение на дефицитной площадке могут составлять заметную долю всех капитальных вложений в объект – это слишком много, чтобы оставлять на потом.






Коротко о подходе



Общий принцип для любого ИИ-объекта: энергетику прорабатывают до выбора оборудования. На энергоаудите проверяют реальный лимит мощности на площадке, фактическую очередь на присоединение и доступные альтернативы – профицитный регион, автономную или гибридную генерацию, поэтапный модульный ввод – и уже с этими вводными считают экономику и сроки.



Именно так мы в СИНТО ведем проекты дата-центров под ИИ – как единый генеральный подрядчик, от энергоаудита и проектирования по ГОСТ Р 58811-2020 до ввода в эксплуатацию.



Планируете собственный дата-центр под ИИ-нагрузки?

Мы проводим энергоаудит площадки: оцениваем доступную мощность, очередь на присоединение, резервы и альтернативы – от автономной генерации до размещения в энергоизбыточном регионе – и помогаем спланировать реальные сроки и бюджет еще до старта проектирования. → Услуга: Строительство ЦОД для ИИ






Часто задаваемые вопросы



Почему для ИИ не хватает электричества, если чипы можно купить?

Дата-центры под ИИ потребляют в разы больше энергии, чем обычные: стойка с GPU требует 30-100 кВт против 5-15 кВт у стандартной. При этом ввод новых сетевых мощностей идет медленно, а в ряде популярных локаций свободная сетевая мощность стала ограниченным ресурсом. Купить оборудование можно, а вот подвести к нему нужные мегаватты – не везде и не быстро. Поэтому энергетику проекта прорабатывают в первую очередь, на этапе выбора площадки.



Почему в мегаполисах сложно построить дата-центр под ИИ?

По сообщениям участников рынка, в крупных городах свободные сетевые мощности близки к исчерпанию: действующие площадки заполнены, а часть мощностей зарезервирована под крупные проекты. Подключить новый энергоемкий объект становится труднее, поэтому бизнес чаще смотрит в сторону энергоизбыточных регионов или собственной генерации.



В каких регионах России есть свободные энергомощности под ЦОД?

Больше свободной мощности – в энергоизбыточных регионах: на Северо-Западе, в Поволжье, на Урале и в Сибири. В таких локациях объект часто удается запустить быстрее, чем в дефицитной зоне мегаполиса. При выборе учитывают не только энергию, но и связанность, логистику и доступность инженерных кадров – это часть предпроектного аудита.



Что делать, если на площадке не хватает сетевой мощности?

Два основных пути: рассмотреть площадку в энергоизбыточном регионе или собственную либо гибридную генерацию – например, газопоршневые установки как основной, резервный или комбинированный источник. Такой вариант требует отдельного технико-экономического расчета и проверки требований к размещению и эксплуатации. Какой путь дешевле под конкретную задачу, показывает энергоаудит площадки.



Как размещение данных влияет на выбор между своим и арендованным ЦОД?

В проектах с персональными данными граждан РФ, объектами КИИ, банковской, медицинской или иной регулируемой информацией требования к размещению и контролю инфраструктуры нужно проверять отдельно. Для части таких сценариев собственная площадка или российский контур могут быть обязательным или предпочтительным вариантом – а это повышает значимость вопроса доступной энергетической мощности на выбранной площадке.



С чего начать проект дата-центра под ИИ?

С энергоаудита площадки, наряду с проработкой оборудования. Стоит проверить реальную доступную мощность, очередь на присоединение и его ориентировочную стоимость, наличие резерва и альтернативы. Затраты на техприсоединение на дефицитной площадке могут составить заметную долю бюджета, поэтому этот вопрос прорабатывают до принятия решения о месте объекта.
